Le raccordement électrique



Dans le cadre du projet E-CHO, un raccordement au poste source électrique de Marsillon serait nécessaire pour l’alimentation directe du site de production d’hydrogène HyLacq. Celui-ci est actuellement en étude. Réalisé par RTE, il serait composé de deux liaisons souterraines (nommées HyLacq 1 et HyLacq 2), depuis l’extrémité des câbles jusqu’à son poste de transformation.

Le raccordement au réseau public de transport d’électricité consisterait à connecter le poste électrique du site de production d’hydrogène du projet E-CHO depuis le poste électrique de Marsillon par l’intermédiaire de deux liaisons souterraines 400 000 volts, d’environ 2 kilomètres.

Ces raccordements devraient être réalisés avant la mise en service des installations, en 2027 pour HyLacq 1 et en 2028 pour HyLacq 2.

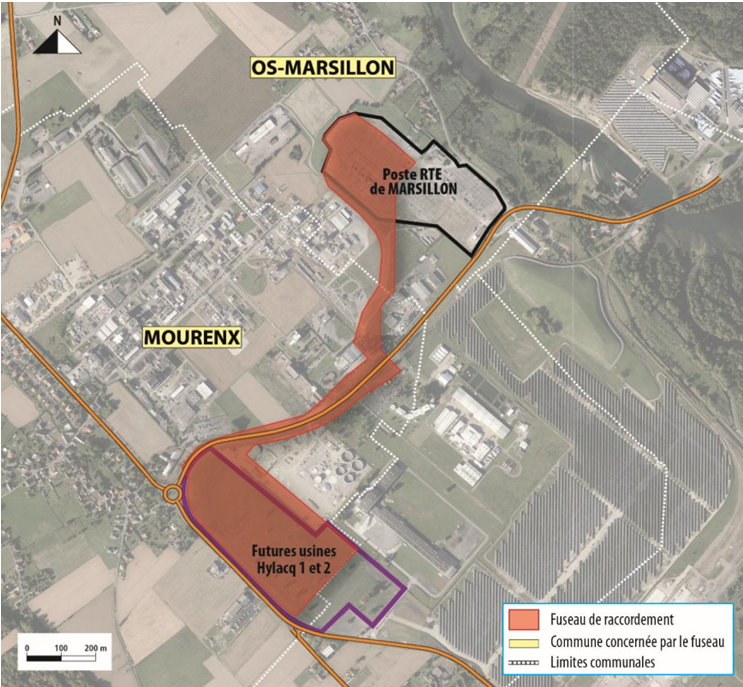

Carte du raccordement en vue satellite des tracés issus de la faisabilité des deux liaisons. Source : RTE.
